久久人阁丁香-影音先锋三级日韩在线-免费一区三区四区-亚州色图欧美色图

歡迎光臨甘肅榆鑫鋼結構建筑工程有限公司網站!

您暫無未讀詢盤信息!

甘肅榆鑫鋼結構建筑工程有限公司

蘭州鋼結構加工,蘭州鋼結構工程

鋼結構售樓部,及各類鋼結構工程

全國咨詢熱線

全國咨詢熱線:

13088786564

當前位置 當前位置:首頁 > 新聞資訊 > 時事聚焦
新聞資訊
新聞資訊

新聞資訊

News

熱門推薦熱門推薦
左
右

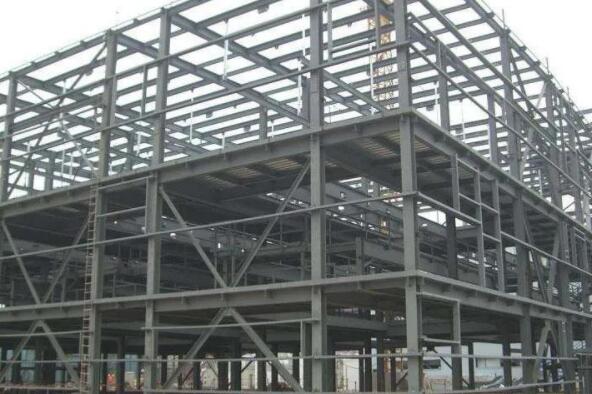

鋼結構的安裝之吊裝的安裝和運行技巧

所屬分類:時事聚焦    發布時間: 2020-04-20    作者:公司榆鑫鋼結構公司
  分享到:
二維碼分享

蘭州鋼結構工程基礎由土建專業隊負責施工,但當基礎短柱鋼筋綁扎完成、模板支護完成并加固牢固后,項目部隨之立即派專業技術人員和施工人員進行鋼結構螺栓預埋工作。為**上部結構安裝質量,也必須與土建施工單位密切配合,共同把關。預埋時必須嚴格控制地腳螺栓的位置和伸出長度、基礎支承面水平度和標高等。

蘭州鋼結構

螺栓預埋施工要點:為便于螺栓就位,將采用在工廠預制好的鉆孔鋼模輔助就位。當基礎模板支撐牢固,即在模板面上投測中線點(十字形),并根據中線點,初定位地腳螺栓的位置,然后調整模板面上的中線點與鉆孔鋼模上的十字線重合,..的把地腳螺栓安放在設計位置。地腳螺栓安裝以后,檢查螺栓下端..絲扣標高是符合要求,合格后即將螺栓焊牢在鋼筋網上。為防止地腳螺栓在安裝前或安裝中螺紋受到損傷,宜采用防護套將螺紋進行保護。而為了**地腳螺栓位置及標高的正確,在土建澆注混凝土時應進行看守觀測,如發現變動應立即通知施工人員及時處理。當所有基礎錨栓施工完畢后,報監理公司進行基礎工程的驗收工作,并做出隱蔽工程驗收單,交相關單位簽定確認。發現不合格部位,及時返修整改,**所有部位完全合格。

吊裝準備工作

對本工程所有基礎錨栓進行全部復測,并做好原始記錄,**所有基礎錨栓各項數據符合設計要求和有關施工規范的要求。同時將所有基礎錨栓進行清理、打油、復核標高,安裝螺栓全部到位。對所有整體軸線和柱間尺寸進行復核。

根據現場道路和材料堆放情況,設置并清理吊裝行進路線,**所有道路暢通無阻。分別找出各鋼構件的基準點,做出明顯的標志。

鋼結構吊裝前按照構件明細表核對進場構件,查驗質量證明單和設計更改文件,檢查驗收構件在運輸過程中造成的變形情況,并記錄在案,發現問題及時進行矯正至合乎規定。對于基礎和預埋件,應先檢查復核軸線位置、高低偏差、平整度、標高,然后彈出十字中心線和引測標高,同時必須取得基礎驗收的合格資料。由于涉及到鋼結構制作與安裝兩方面,又涉及到土建與鋼結構之間的關系,因此它們之間的測量工具必須統一。

吊裝方法

該工程采用兩臺16t汽車吊進行流水吊裝(根據實際情況可增加吊裝設備),次構件及板材采用人工懸拉,鋼柱吊裝采用單機旋轉法吊裝。每片雨篷梁先在地面拼裝校正后再吊裝,必要時人工抬升輔助拼裝,鋼梁扶正翻身起板采用兩點起板法,吊裝時采用單機旋轉法吊裝。為**吊裝安全和避免吊機停轉次數,該工程鋼結構吊裝按行進路線的先后順序吊裝施工,且吊裝時先吊裝豎向構件,后吊裝平面構件,以減少建筑物的縱向長度安裝累計誤差。

鋼柱的吊裝與校正

鋼柱材料卸貨時,根據鋼柱構件編號按照施工圖紙一一就位。構件就位后采用單機旋轉法吊裝,為提高吊裝效率,在堆放柱時,盡量使柱的綁扎點、柱腳中心與基礎中心三點共圓弧。

柱子的垂直校正,測量用兩臺經緯儀安置在縱橫軸線上,先對準柱底垂直翼緣板或中線,再漸漸仰視到柱頂,如中線偏離視線,表示柱子不垂直,可指揮調節拉繩或支撐,可用敲打等方法使柱子垂直。在實際工作中,常把成排的柱子都豎起來,然后進行校正。這時可把兩臺經緯儀分別安置在縱橫軸線一側,偏離中線一般不得大于3mm

鋼梁的吊裝與校正

鋼梁構件運到現場,先應拼裝。鋼梁扶正需要翻身起板時采用兩點翻身起板法,人工用短鋼管及方木臨時輔助起板。鋼梁翻身就位后需要進行多次試吊并及時重新綁扎吊索,試吊時吊車起吊一定要緩慢上升,做到各吊點位置受力均勻并以鋼梁不變形為.佳狀態,達到要求后即進行吊升旋轉到設計位置,再由人工在地面拉動預先扣在大梁上的控制繩,轉動到位后,即可用板鉗來定柱梁孔位,同時用高強螺栓固定。并且..榀鋼梁應增加兩根臨時固定纜風繩,第二榀后的大梁則用屋面檀條或連系梁加以臨時固定。


咨詢熱線: 咨詢熱線

13088786564 (聯系人:楊總)

二維碼

傳真號碼:0931-5623569

郵箱:1044382252@qq.com

地址:甘肅省蘭州市榆中縣清水驛鄉王家灣村候家溝社

Copyright © 甘肅榆鑫鋼結構建筑工程有限公司  版權所有  甘公網安備 62012302000042號 網站地圖  RSS   XML

技術支持:甘肅子坤
